LH 보상기간 단축 이유, 광명시흥 지구,주택 착공 앞당기는 속도전

by 5초전.. 2026. 9. 2.
반응형


LH 보상기간 단축, 드디어 뭔가 움직이나 싶었던 이유

사실 부동산 뉴스를 꾸준히 보다 보면 가끔 "이거 진짜 되긴 하는 건가?" 싶은 정책들이 꽤 많은데요. 근데 이번 LH 발표는 좀 달랐습니다. 기존 44개월 걸리던 보상 기간을 24개월로, 무려 20개월이나 줄이겠다는 거거든요. 솔직히 처음 봤을 때 '이게 가능해?' 싶었습니다.
한국토지주택공사(LH)가 9월 2일 공식 발표한 내용에 따르면, 수도권 주요 주택공급 현장의 토지 보상 업무에 총 344명의 인력을 집중 투입한다고 했는데요. 여기에 이달 중 전문인력 250명을 추가로 채용할 예정이라고까지 했습니다. 숫자만 봐도 꽤 큰 변화인 거 느껴지죠.

LH 보상기간 단축 발표 현장

LH 보상기간 단축, 구체적으로 어떻게 줄이는 걸까요?

단순히 "빨리 하겠다"가 아니라 단계별로 기간을 쪼개서 줄이는 방식이더라고요. 아래 표에 정리해봤습니다.

전체 보상 기간 (지구 지정~착공)44개월24개월20개월 단축
기본조사~협의보상 착수21개월9개월12개월 단축
협의보상~재결12개월9개월3개월 단축
이주·퇴거 기간기존 대비단축 예정5개월 단축

위 표를 보면 단순히 한 단계만 빠르게 하는 게 아니라, 기본조사부터 이주·퇴거까지 전 과정에서 시간을 줄이는 방식임을 알 수 있습니다. 특히 기본조사~협의보상 착수 구간이 21개월→9개월로 무려 절반 이상 줄어드는 건데, 이게 핵심이에요.

LH 주택 보상 현장

광명시흥지구, LH 보상기간 단축의 첫 번째 테스트 무대

이번 발표에서 특별히 언급된 곳이 바로 광명시흥 공공주택지구인데요. 3기 신도시 중 가장 규모가 큰 곳으로, 약 1,271만㎡에 6만 7천 호를 공급하는 엄청난 사업입니다.
지난 7월부터 협의 보상이 시작됐고, 보상 시작 한 달 만에 토지 소유자 기준 계약 체결률이 약 27%라고 하더라고요. 보상금 규모만 약 2조 4천억 원에 달한다고 하니 진짜 어마어마한 수준입니다. 목표는 2027년 착공이에요.

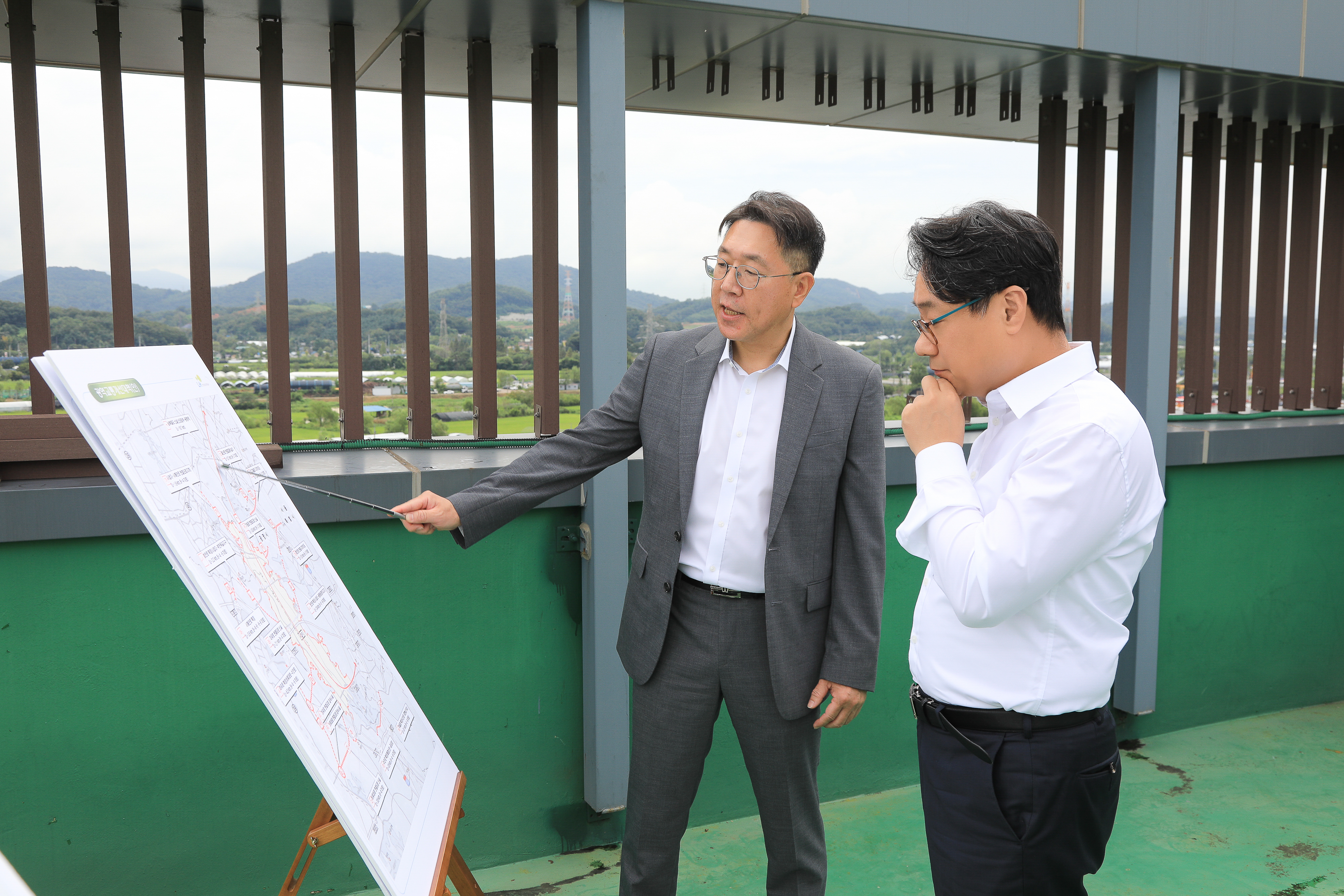

LH는 이 지구의 보상 전담 조직도 이미 손봤는데요. 기존 1개 팀 21명이었던 걸 2개 팀 41명으로 두 배 가까이 늘렸습니다. 이성훈 LH 사장이 직접 현장을 찾아 점검했다고 하니 이 사업에 얼마나 공을 들이는지 느껴지죠.

광명시흥 공공주택지구

보상조기화지원TFT, 병목 현상 잡는 전담팀 신설

이번에 새롭게 만들어지는 조직이 하나 있는데요. 바로 '보상조기화지원TFT'입니다. 보상 전문가들로만 꾸려진 본사 직속 태스크포스예요.
이 조직의 역할은 국공유지 심사 지연, 영업보상 심사 지연, 각종 행정 절차 지연 같은 병목 구간을 집중적으로 관리하는 건데요. 쉽게 말해 "왜 이 과정이 이렇게 오래 걸려?" 하는 문제를 전문적으로 파고드는 팀이라고 보면 됩니다. 저도 이런 팀 하나 있었으면 하는 업무가 꽤 있는데, 확실히 조직이 따로 있어야 빨리 풀리긴 하더라고요.

LH 보상 업무 전담팀

LH 보상기간 단축을 가능하게 하는 두 가지 핵심 제도

속도를 높이는 것도 중요하지만, 결국 토지 소유자들이 협조를 해줘야 진행이 되잖아요. 그래서 LH가 내놓은 게 '당근과 채찍' 전략입니다.

당근 (인센티브)협조장려금 제도기본조사·협의계약·자진 이전 협조 시 인센티브 지급공공주택특별법 개정안 시행 즉시
채찍 (제재)이행강제금 제도보상금 수령 후 토지·건물 인도 거부 시 금전 제재법안 통과 후 시행 예정

위 표에서 보듯이, 빨리 협조하면 보상금 외에 추가 인센티브까지 받을 수 있고, 반대로 보상금을 받고도 이전을 거부하면 이행강제금이 부과되는 구조입니다. 근데 솔직히 이행강제금 제도는 법 개정이 필요해서 실제 적용까지 얼마나 걸릴지가 관건일 것 같더라고요.

보상 인센티브 제도

인력 투입 규모, 이 정도면 진심인 거 맞죠

이번 개편에서 가장 눈에 띄는 숫자는 역시 인력 규모인데요. LH가 전체 보상 인력 503명 중 344명, 그러니까 70% 가까이를 수도권에 집중 배치합니다.
여기에 9월 중 전문인력 250명을 추가로 뽑는다고 했으니, 사실상 대규모 조직 재편이라고 봐도 될 것 같아요. 저도 회사 다니면서 "인력 충원"이 얼마나 말처럼 쉽지 않은 일인지 잘 알기 때문에, 이 숫자가 그냥 립서비스가 아니길 바라고 있습니다.

LH 인력 투입 계획

LH 보상기간 단축, 실제로 체감되려면 얼마나 걸릴까

이번 개편이 신규 보상 착수 지구를 기준으로 한다는 점을 기억해야 합니다. 즉, 이미 보상이 진행 중인 3기 신도시 기존 지구에는 그대로 적용되는 게 아니라는 거죠. 광명시흥처럼 이미 진행 중인 곳은 별도로 속도를 높이는 방식이고요.
신규 지구 기준으로는 44개월→24개월이지만, 실제 주택 착공까지의 체감 시간 단축은 어떻게 나타날지가 관심 포인트입니다. 정책 발표 자체는 좋은데, 실제 보상 현장에서의 민원이나 행정 처리 속도가 뒷받침되지 않으면 결국 숫자는 숫자일 뿐이니까요.
그래도 이번처럼 TFT 신설, 인력 대규모 투입, 제도적 인센티브까지 동시에 들어온 건 꽤 체계적인 접근이라는 생각이 들더라고요. 서리풀, 광명시흥 같은 주요 사업지구들이 실제로 2027년 착공 목표를 달성할 수 있을지 지켜볼 필요가 있을 것 같습니다.

LH 광명시흥 보상 현장 점검
광명시흥 공공주택지구약 1,271만㎡6만 7천 호협의보상 진행 중 (계약률 27%)
서울 서리풀지구미공개미공개보상 절차 추진 중
3기 신도시 (기존)다수 지구다수이주 막바지 단계

위 표를 보면 광명시흥이 3기 신도시 중 가장 규모가 크고, 현재 가장 활발하게 보상이 진행 중임을 알 수 있습니다. 서리풀지구는 아직 구체적인 수치가 공개되지 않은 상태지만, LH 보상기간 단축 방침에 따라 속도가 붙을 전망입니다.
